樓板粘鋼施工工藝及加固方案
- 發布時間:2023-04-20 23:56:54
- 閱讀量: 928
樓板粘鋼施工工藝及加固方案
1.1粘貼鋼板施工工藝流程

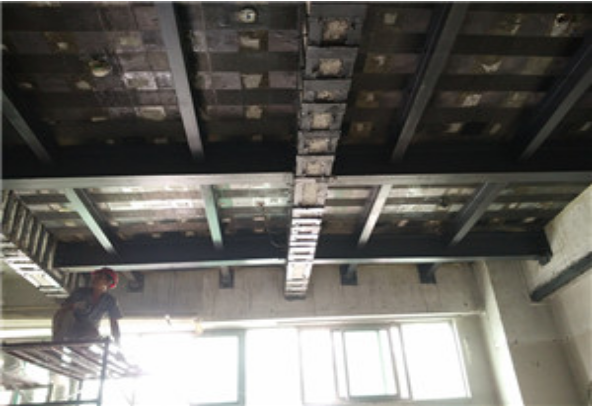

施工準備 → 定位放線 → 混凝土上成孔 → 基層處理 → 鋼件下料、成孔 → 鋼板表面處理 → 卸荷 → 配置結構膠 → 涂膠、貼鋼、緊固 → 植栓 → 養護、固化 → 驗收
1.2施工準備
場地清理:清理粘鋼作業、構件制作、材料配置現場的障礙物,并搭設上人操作腳手架平臺。
電力和照明設備:電源箱作業工人的直線距離,應滿足電工設備的安全距離要求。通道區段、現場照明設備,應滿足正常作業時可視亮度要求。
1.3定位、放線和檢查
按圖紙要求和設計要求,在原構件上抄平(控制標高)、定位、放線,以確定粘鋼的準確位置。根據放線定位,檢查粘鋼處的質量狀況。
1.4混凝土成孔:按照圖紙和施工組織設計,在被加固的混凝土構件表面上,放線定位,確定錨固螺栓的位置,用電錘等鉆孔專用設備鉆孔。
1.5基層處理
①表面打磨:采用手工辦法或專用機械,對混凝土表面進行打磨處理;
②表面清洗:用鋼絲刷清除表面渣;用壓縮空氣吹除粉塵;用棉絲浸泡和丙酮液,清擦混凝土表面。在正式涂抹結構膠之前,再清擦一次。
1.6鋼板下料
①按照圖紙設計確定的安裝單元,進行標號、放線、裁剪。
②鉆孔:在鋼板上進行放線、定位、確定鉆孔位置,并采用臺鉆孔機專用設備進行鉆孔;
混凝土表面預植膨脹螺栓以固定鋼板。然后使用電錘在標定的位置上鉆孔,遇到鋼筋時,經設計認可調整鉆孔位置,合理避開鋼筋,孔深必須達到設計圖紙或技術交底要求;
鉆孔完成后,將孔周圍灰塵清理干凈,用毛刷將孔內清理干凈。再用棉絲沾丙酮清刷孔洞內壁,使孔內達到清潔干燥。清孔處理完畢后,用干凈的棉紗將孔洞嚴密封堵,以防有灰塵和異物落入;
以混凝土構件為單元,將鉆孔后的鋼板就位,以檢查鋼板安裝偏差、錨栓位置的偏移值。
1.7鋼板表面處理
①鋼板粘貼面,必須進行除銹和粗糙處理,打磨紋路與構件縱向軸線方向垂直,可采用噴砂技術或角砂輪打磨進行除銹和粗糙。
②表面清洗:打磨后的鋼板,采用棉絲浸泡和丙酮液擦拭鋼板表面二次以上。在正式涂膠之前再擦抹一遍。
1.8現場配制結構膠
按設計要求和施工組織設計確定的結構膠,結構膠產品說明書規定的配合比和操作要求進行配制(A、B雙組份)。
1.9涂膠、貼鋼、緊固
①用A、B組份,按照產品說明配制底膠,涂抹在被粘貼的混凝土構件表面和粘貼鋼板表面,用開刀刮平;
②用配制成的結構膠均勻涂抹到鋼板表面上;
③將帶有涂抹膠的鋼板提升安裝到混凝土構件上,并臨時固定;
④采用夾具卡緊或采用工藝脹栓壓緊鋼板。
1.10植栓:摘掉混凝土上孔塞堵的棉紗,將孔內清理干凈,然后將結構膠注入孔內約2/3,邊旋轉螺栓邊插入孔底,以少量膠體溢出孔口為宜。
1.11養護、固化:在結構膠固化前,不要擾動植入的螺栓,結構膠固化72小時后可加載施工;
結構膠固化時間與環境溫、濕度有關,應按照產品說明的要求進行充分的養護和固化,達到強度后,方可拆除卸荷支撐。
